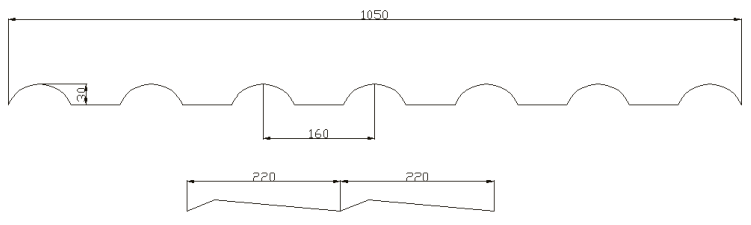

型號:琉璃瓦 L1050-220 厚度:2.3mm、2.5mm、3.0mm 長度:按節距的倍數訂做 顏色:棗紅、磚紅、灰色 寬度:1050mm;有效寬度:960mm 波距:160mm;節距:219mm
截面圖
樣品圖

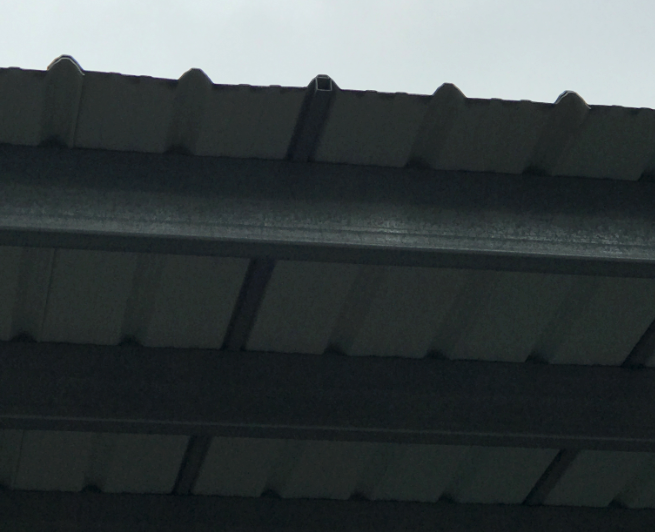

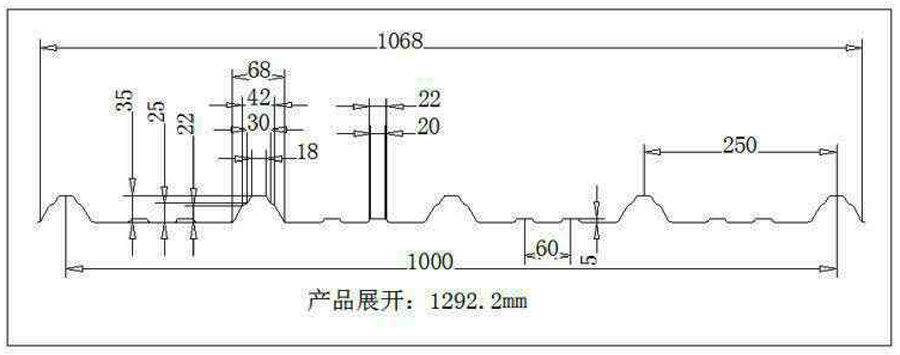

工程實景圖 型號:梯型瓦 T1068-35 厚度:2.5mm、3.0mm 長度:按客戶的要求訂做 顏色:棗紅、磚紅、灰色 寬度:1068mm;有效寬度:1000mm 波距:250mm;
截面圖
樣品圖

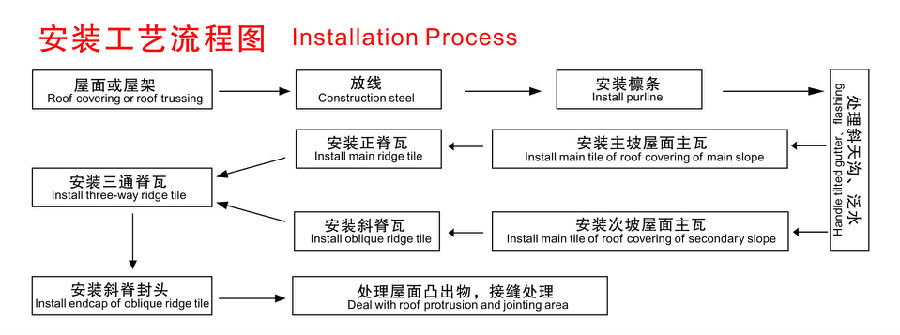

工程實景圖 ASA合成樹脂瓦安裝要則及流程

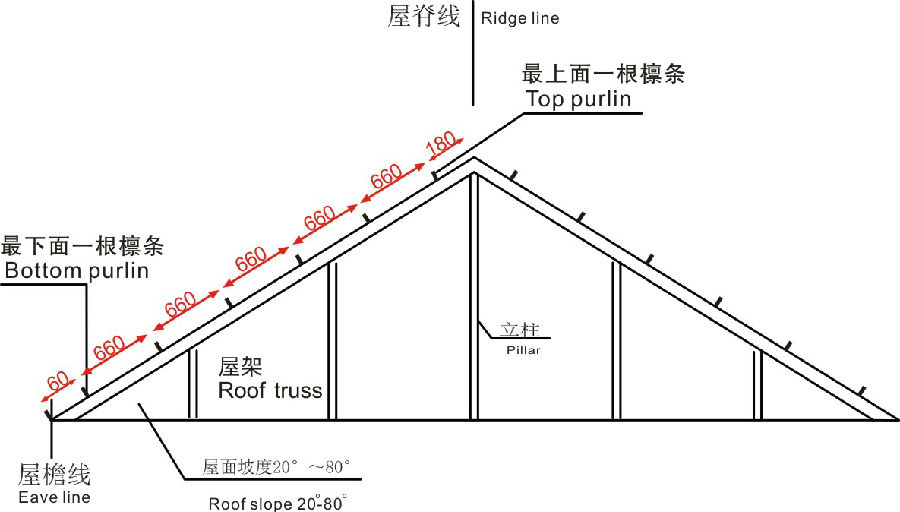

1、屋面 合成樹脂瓦適用于坡度為20~80的坡面, (1)鋼筋混凝土屋面 ①檁條通過預埋件固定在混凝土屋面上,要求檁條表面平整,間距準確,保證屋面平整性。 ②預埋件及檁條無論是鋼材還是木材都需做防腐處理。鋼檁條需焊接在鋼預埋件上;木檁條可直接固定在預埋件上。 (2)木制屋面 ①木制板面平整、材質變形小。 ②木板與檁條或屋面梁之間用鍍鋅釘或螺栓連接。 (3)鋼結構屋面 ①鋼結構屋面要求屋架、檁條等構件平整,保證屋面平面性。 ②所用鋼材經過防腐處理。 ③合成樹脂瓦不宜直接覆蓋在保溫材料上使用。為有效地幫助瓦片在夏季解決自身散熱問題,防止瓦片變形,我們禁止在合成樹脂瓦下方使用任何材質的保溫材料。 2、檁條 (1) 檁條可選用方管(60mm*40mm*3mm)或C型鋼(100mm*50mm*20mm*3mm)或防腐木方(60*40mm)。(其它尺寸的檁條,強度不能小于前述要求) (2)最上面檁條位置距屋脊180mm,便于安裝正脊瓦;最下面檁條距屋檐線60mm,便于安裝滴水檐;主瓦檁條間距不大于660mm,由下往上排列(見屋架和檁條位置示意圖)。對于梯形瓦,需在主瓦中間波峰下縱向支撐方鋼(如圖1)。若屋面坡度較小、或主瓦壁厚2.5mm以下、或廠房溫度較高,應適當減小檁條間距。  圖1 3、主瓦安裝 (1)梯形瓦主瓦安裝時要根據當地風向,逆向安裝,橫向搭接一個瓦波,兩坡同時進行。琉璃瓦主瓦安裝,為防止橫向單向搭接累計造成的傾斜和不平整現象,要一上一下排列,即第二張瓦扣壓在第一、第三張瓦之上,第四張扣壓在第三、第五張瓦之上,以此類推。安裝過程中要隨時檢查瓦底與施工線的垂直,確認無誤后再將固定件安裝齊全。 (2)坡面縱向長度小于7米,建議縱向采用一張瓦片;縱向長度大于7米,建議多張瓦片搭接相連。縱向搭接時,琉璃瓦搭接一個完整竹節波形;梯形瓦搭接大于300mm. 4、正脊瓦安裝 (1)正脊瓦兩側有承接口,兩張搭接時,上層脊瓦的大頭扣住下層脊瓦的小頭。 (2)安裝正脊瓦要從一側開始,第一張應截去大頭部分,便于正脊瓦封頭安裝以及使正脊瓦搭接處和主瓦搭接處錯開,使脊瓦安裝平整。 (3)最后一張脊瓦的多余部分應切除。 5、斜脊瓦安裝 (1)斜脊瓦兩側有承接口,兩張搭接時,上層脊瓦的大頭扣住下層脊瓦的小頭。 (2)斜脊瓦中心線與斜檐對齊,在瓦片瓦波突起部分使用專用緊固配件將斜脊瓦與主瓦連接。一般一側固定三點,鋪設方向由下而上。 (3)最上面一張斜脊瓦多余部分應切除. 6、三通脊瓦安裝 (1)三通脊瓦安裝在三個屋面的交匯處,用于連接相交的三個脊瓦。 (2)三通脊瓦在在其他脊瓦上,使用專用緊固件固定,一般各項固定4~6個點。 (3)三通脊瓦與屋面坡脊角度不符合時,可現場加熱重新成型矯正。 7、斜脊瓦封頭安裝 (1)斜脊瓦封頭安裝在斜脊瓦最下端。 (2)斜脊瓦封頭安裝在斜脊瓦下部,一般一側固定2點。 8、固定件為專用配件。安裝時,先用電鉆鉆孔,孔徑要比螺釘絲桿大2mm。自攻螺絲建議選用直徑大于6mm。

溫馨提示:華之杰ASA合成樹脂瓦產品廣泛應用于各類永久建筑的屋面裝飾,尤其適用于平改坡工程和高檔廠房(尤其是化學工廠),詳細了解請致電公司免費客服電話400-8879838。中國新型屋面瓦專業研發制造商華之杰,竭誠為您服務!
掃一掃,添加華之杰塑料建材微信公眾號,了解最新的公司產品信息。
|
